印尼苏苏项目最高建筑物封顶
作者:胡 钰 摄影作者:石 明 时间:2016年10月8日 文字大小:【
印尼苏苏项目最高建筑物封顶

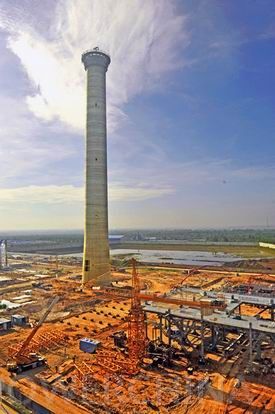

       10月3日16时18分,随着最后1方混凝土浇筑到位,由中国水电EPC承建的苏苏二期2×20万千瓦火电工程180米烟囱外筒比计划工期提前7天顺利封顶,外观曲线顺滑,安全无事故,成为北苏门答腊岛地标性建筑,同时也为烟囱周围区域的土建和安装工作创造了有利条件。
        烟囱外筒设计为钢筋混凝土结构,筒身高180米,外径由18.36米从底部向顶部12.36米渐变,壁厚同样从底部60厘米向顶部28厘米渐变;共计筒身混凝土浇筑3300立方米、钢筋制安565吨、预埋件(板)安装700块。
       烟囱施工中,面对印尼沿海地区雨季风季较多、施工场地狭小、高空作业安全风险系数大、建设方及监理对烟囱的施工规范要求严格且检查多、印尼宰牲节期间原材料供应和当地劳务出勤等诸多困难,中国水电积极与业主、监理沟通,严格按照业主的管理要求和验收标准进行施工,并严格执行分级验收和检查制度;同时严把质量安全关,制定了一系列的高空作业措施、夜间雨季施工措施、风季施工措施等,并针对施工实际情况,采取各种有效措施避免了混凝土冷缝的出现,提高了烟囱外筒的整体性、抗渗性和抗震性,安全、优质地完成了烟囱封顶这一工程里程碑节点目标,工程质量也得到了建设方、监理的肯定。
