【重点报道】两河口水电站大坝心墙填筑提前34天完成年度目标
来源:两河口一二·五联合体 作者:赵勇 摄影作者:张渊 时间:2018年11月29日 文字大小:【

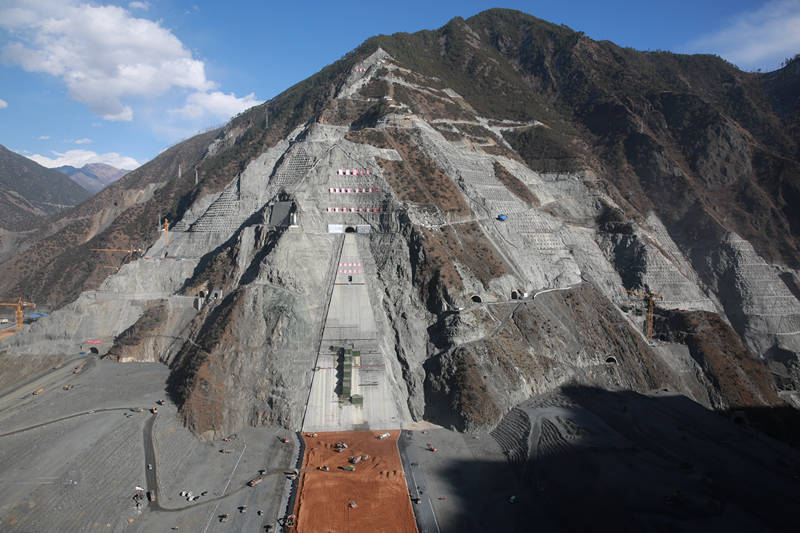

11月27日,以我公司为责任方的一二五联合体承建的世界第三高坝两河口水电站大坝心墙填筑至2708米高程,提前34天完成2018年合同约定年度目标。

截止11月27日,两河口水电站大坝填筑方量约达1127万方,填筑方量首突千万方。年内,完成帷幕、化学、固结灌浆长度约达81300米,洞室回填灌浆4000平方。填筑高峰期间,心墙运输车数高达643车/天、日填筑量达2层/天,施工及辅助设备达到33台,现场作业人员达到60人。

2018年,两河口施工区雨季时间较往年延长且降雨量增多,冬季气候恶劣且负温天气较往年来临更早,大坝心墙正常填筑时间大幅度减少。为确保大坝心墙年度计划填筑目标顺利实现,联合体针对雨季施工、高峰期施工及冬季施工,从组织管理、技术管理、施工管理等方面逐一研究部署,争分夺秒和时间赛跑、和年度目标决战。

雨季填筑期间,结合现场实际,联合体多次组织专题会,研究论证、不断优化填筑工序;通过气象软件以半小时为单位及时观测推断降雨情况;雨后根据质量检测及天气情况推断具体复工时间,极大的提高了雨季施工效率。填筑高峰期间,联合体加大施工人员及设备投入,以保证大坝心墙填筑为主线,从土料、砾石料开采(生产)运输——掺拌场上料掺拌——成品料装车运输——大坝心墙填筑——试验检测整套工序无缝衔接;现场负责人搬至前方,施工人员实行白班夜班不间断施工、现场交接班。冬季施工期间,为确保土料不受冻,联合体采用土工膜对心墙区土料进行“盖被子”,并投入联合体自行研发的土工膜收放机进行土工膜收放,极大的提高了土工膜收放效率,为心墙土料填筑提供了有效的施工时间。

系列措施的实施,守住了大坝心墙填筑的安全红线,筑牢了质量底线,确保了大坝心墙年度目标提前34天完成。今后,联合体将继续精心组织、科学安排,持续发扬“艰苦不怕吃苦,创业不怕熬夜,缺氧不缺精神”的两河口精神,不忘初心,砥砺前行,为早日实现下闸蓄水发电目标继续努力!
