【重点报道】周宁抽水蓄能电站2#引水上斜井滑模混凝土施工顺利完成
来源:第一工程公司 作者:常庆 摄影作者:常庆 时间:2021年5月21日 文字大小:【

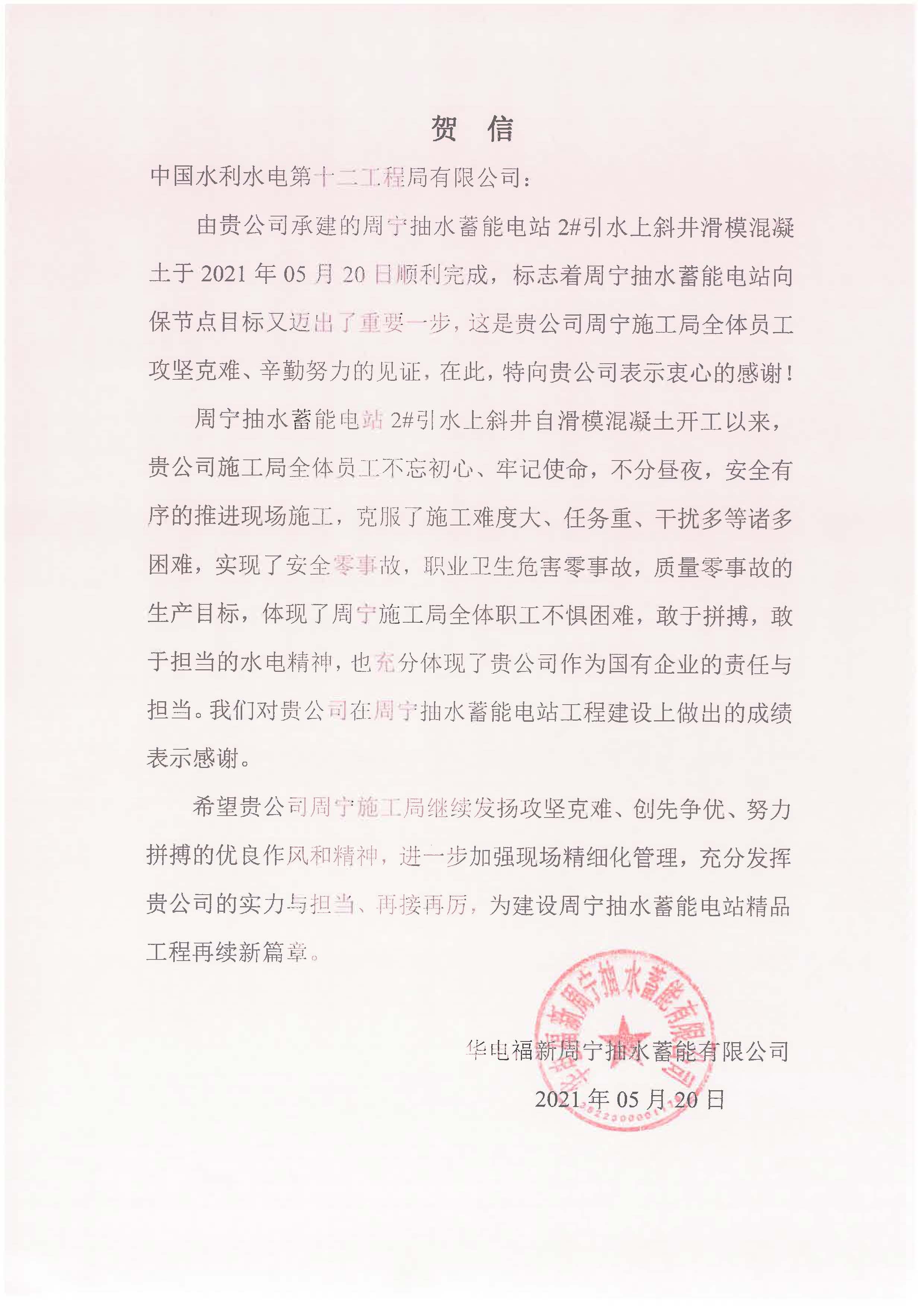

5月20日凌晨,历时37天,周宁抽水蓄能电站2#引水上斜井滑模混凝土施工顺利完成,为2#引水隧洞具备充水条件奠定了坚实基础,也为周宁抽蓄电站实现“双投”目标迈出关键一步。华电福新周宁抽水蓄能有限公司发来贺信。

2#引水上斜井开挖断面为直径7.8米、底宽6米的马蹄形断面,采用钢筋混凝土衬砌,厚度为50厘米,衬砌后断面为直径6.8米的圆形。滑模混凝土施工斜直段长约249米,采用连续拉伸式液压千斤顶—钢绞线斜井滑模系统进行施工,模体下部设置轨道,人员、材料采用12吨绞车牵引运输小车至作业面,混凝土衬砌浇筑分下部首仓段和上部滑升段两部分。

为保证2#上斜井滑模混凝土衬砌工作按时顺利完成,施工局在总结1#上斜井滑模施工经验的同时,优化施工工艺,加大施工资源,采取24小时不间断循环施工作业等方法,切实解决生产、安全、技术、质量等重难点问题。同时积极联系监理单位、建设单位、设计单位等相关技术人员及时处理现场遇到不利因素,保证了2#引水上斜井滑模混凝土施工顺利完成。

随着2#引水上斜井滑模混凝土施工顺利完成,周宁施工局进入最后冲刺阶段,施工局将继续加大资源投入,精心组织,确保12月31日“首台机组发电”目标如期完成。
