NEWS

企业要闻

【重点报道】引汉济渭黄金峡水利枢纽上游挡水坝段全线浇筑至顶
来源:第二工程公司 作者:张加政 摄影作者:张加政 时间:2022年11月8日 文字大小:【

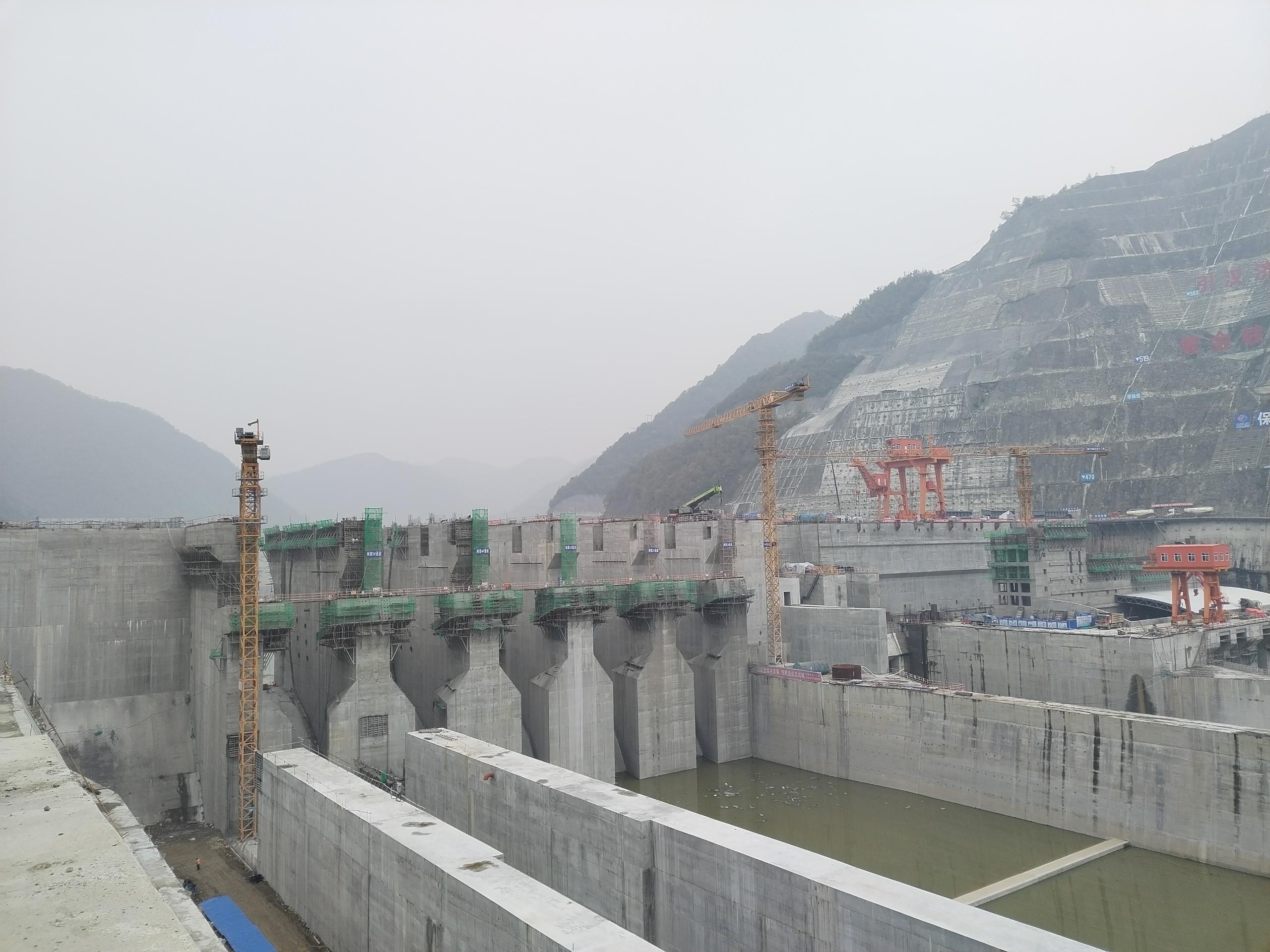

11月8日,公司承建的引汉济渭黄金峡水利枢纽工程表孔溢流坝段5号闸墩顺利浇筑至455米坝顶高程,标志着黄金峡水利枢纽挡水坝段全线浇筑至EL455设计高程,顺利实现重要阶段性节点目标,为黄金峡水利枢纽坝顶门机及闸门等金属结构安装创造了有利条件,也为如期实现2022年度下闸蓄水目标奠定了坚实基础。

黄金峡水利枢纽大坝采用碾压混凝土重力坝,坝顶高程455米,最大坝高63米,坝轴线总长348.93米,共分16个坝段,从左至右依次为:左非坝段(1#)、泵站坝段(2~5#)、导墙坝段(6#)、底孔坝段(7~8#)、纵向围堰坝段(9#)、表孔坝段(10~13#)、右非坝段(14~16#)。

2022年是黄金峡水利枢纽施工关键的一年,一期左岸6#~9#坝段、泵站电站主机段厂房、鱼道及二期右岸10#~16#坝段施工进入高峰期,年浇筑混凝土量36.1万立方米,混凝土施工工期紧、任务重、强度高、施工组织难度大。为了确保工程履约,项目部持续加大资源投入,全力降低疫情、汛期对工程建设的影响,保障关键岗位人员、设备物资能迅速到场,通过合理组织施工提高施工效率、调整设备选型提高砼入仓能力、合理划分浇筑仓块实现平行流水作业,安全高效开展各关键部位的浇筑施工工作。

黄金峡水利枢纽是引汉济渭工程的主要水源地,是整个引汉济渭工程的“龙头”。枢纽建成后主要以供水为主,多年平均调水约10亿立方米,兼顾发电,同时改善水上航运条件,是国家南水北调工程的重要补充。

【责任编辑:韩佳福】

【打印】【关闭】
