拉哇水电站召开2022年水规总院咨询会
来源:拉哇水电站大坝工程 作者:杨川 摄影作者:杨川 张帆 时间:2022年12月13日 文字大小:【

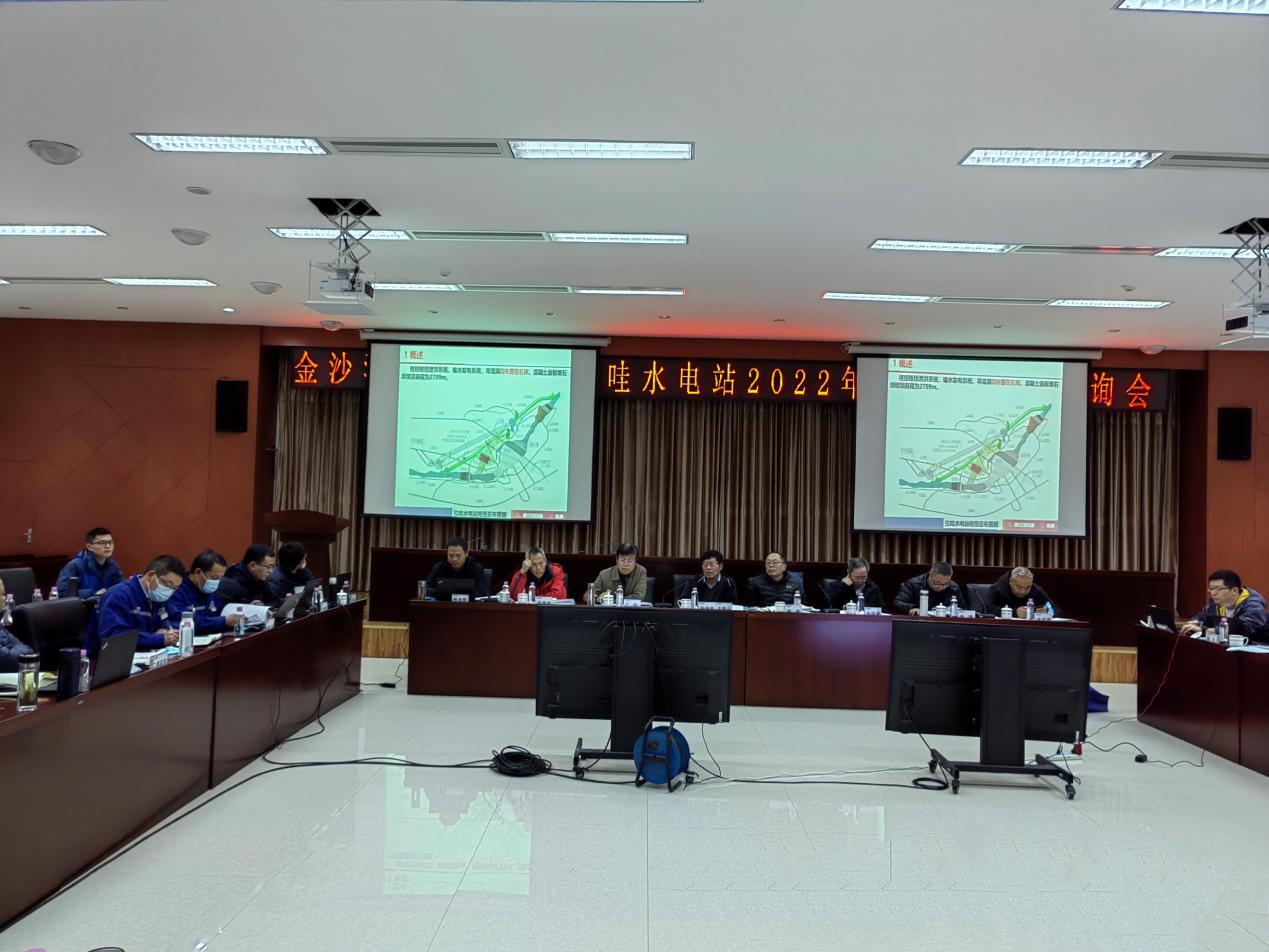

面对来年即将启动的250米级大坝填筑,围绕拉哇水电站大坝工程如何在工期缩短的同时高强度、高标准建成世界级面板堆石坝。12月8日至10日,拉哇水电站邀请水规总院国内外知名专家学者和专业人士,召开了2022年度咨询会。咨询会聚焦“料场开挖爆破试验”“大坝填筑碾压试验”,紧密结合电站当前实际情况,深入全面分析试验大纲与阶段性试验成果,加快推进现场生产性试验,为大坝后期填筑进行了科学指导。

总院专家一行查看了料场爆破试验场及填筑碾压试验场,对基坑开挖、料场开挖支护、大坝填筑碾压试验建设取得的成绩给予充分肯定。拉哇项目部相关负责人就试验参数、试验成果、试验计划和现阶段阶段取得的性试验成果进行了汇报。

咨询会上,总院专家围绕“工期节点”“爆破设计参数”及“填筑碾压参数”,为料场开采、大坝填筑及生产性试验,提出具有前瞻性、针对性的意见建议。一是各方取消水下增模区对填筑料渗透系数的要求,充分利用各类开挖料、发挥当地材料坝优势;二是扩大现场试验场地,统筹、加快试验进程;三是增加水量,以期减少碾压遍数、加快曲线收敛速度,达到提高填筑强度、减小坝体沉降变形的目的。

拉哇水电站坝址位于峡谷河段内,大坝采用混凝土面板堆石坝,坝高239米,坝顶长度398米,坝顶宽度15米,总填筑方量超过1700万立方米。大坝填筑料均在唯一石料场开采,料场边坡最大高度393米,总开采方量超过1400万立方米。根据电站提前发电方案的总体部署,大坝填筑于2023年9月1日启动,2025年12月底填筑到顶,期间将遭遇连续13个月超过80万立方米的高强度填筑施工,平均每月8.5米的上升速度也将成为行业内最快的大坝填筑上升速度。
