【重点报道】鲁山抽蓄上库工程杏树沟围堰提前实现填筑封顶度汛目标
来源:第一工程公司 作者:陈健伟 摄影作者:陈健伟 时间:2023年4月19日 文字大小:【

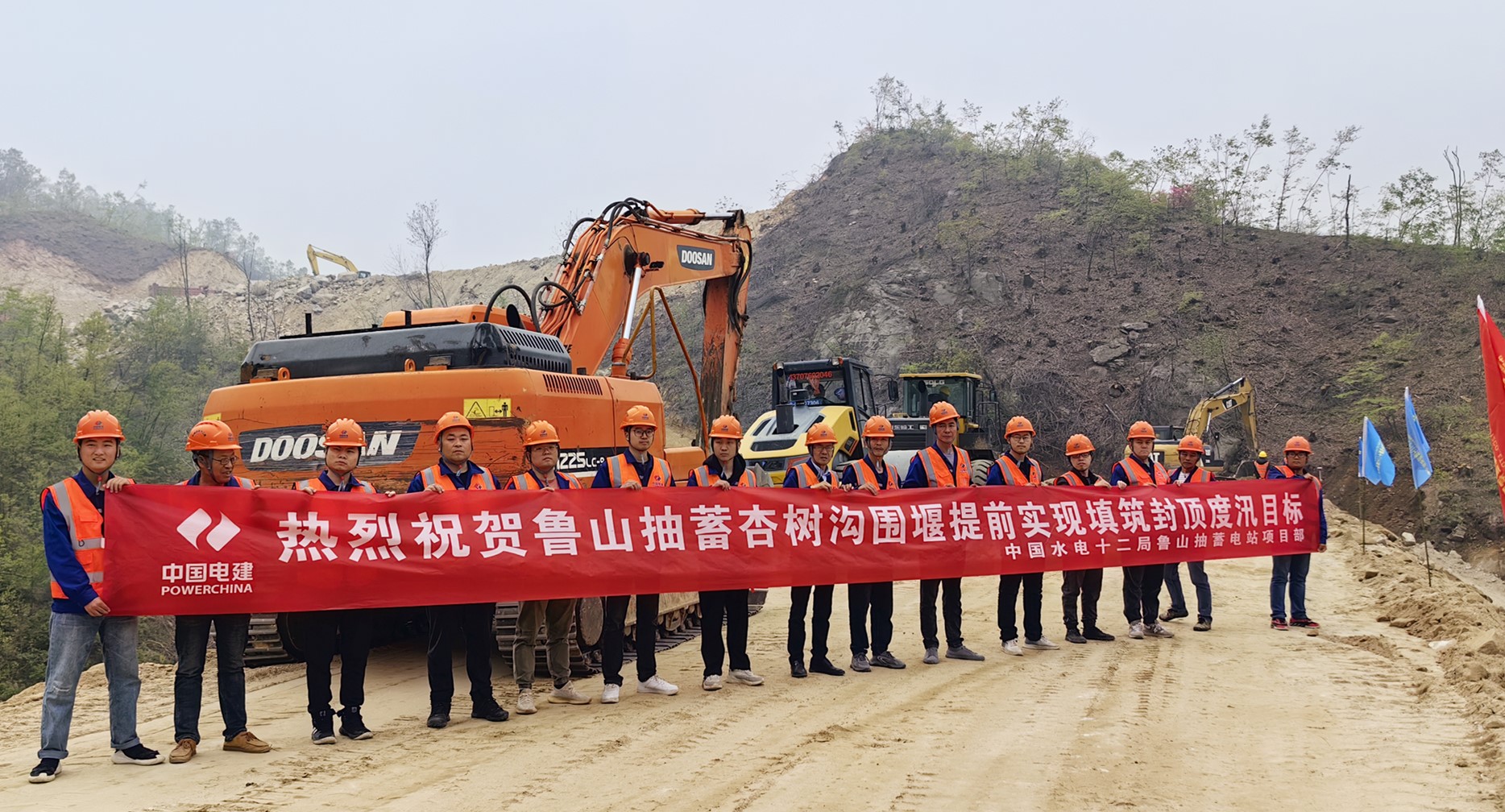

4月18日,河南鲁山抽水蓄能电站上水库工程杏树沟围堰全断面填筑至930.5堰顶高程,提前13天实现首个度汛目标,为今年上水库安全度汛及大坝基础开挖创造干地施工奠定了坚实基础。

鲁山抽水蓄能电站上水库工程位于河南省平顶山市鲁山县四棵树乡境内,且地处河南省三大暴雨中心之一的鲁山县西部,施工区域平均海拨近1000米,冬季寒冷多雪气温较低,夏季多雨,区域内沟壑纵横、集雨面积大,短时强降雨和地表径流量大等特征明显,防洪度汛是鲁山项目本年度重点工作和重要节点目标。

为确保前期大坝坝基开挖与后期坝体填筑干地施工,在坝区上游杏树沟、花园沟及2#冲沟等三大主沟分别设置了三道土石围堰,根据招投标设计方案,按能挡住10年一遇24小时洪峰流量22.65万立方米进行堰体设计,堰顶高程分别为930.5、930及973,堰高分别为20.5米、21.5米、26.5米,堰顶总长度约330米,堰体填筑总方量达39.9万立方米,土工膜铺筑约12000平米,基础土工膜锚固槽开挖650余米。

上水库工程自3月1日正式开工以来,面对度汛项目工期短、填筑强度高且三个围堰分散不同部位同时填筑,临时运输道路、机械设备及填筑料源等一系列问题,项目部全体干部职工以责任在肩的担挡精神,主动出击,先后解决了开挖队伍进场、民爆协议签订、柴油供应及现场政策处理等诸多难题,同时根据进点后的地形地质条件,采取了技术创新优化措施,将防渗体系由原高喷灌浆改为土工膜心墙防渗。由于该工程无导流建筑物,围堰建成后,短时强降雨原设计均采取大功率水泵抽排模式,为确保万无一失,项目部采取堰顶以下2米处预埋轻质溢流波纹管,通过自溢式排水和抽排相结合的双保险模式,不仅降低了抽排强度和减少了设备费用,还大大降低了超标洪水漫堰溃堰风险,极大地提高了安全性。考虑投标时围堰施工为总价项目,项目部还将扩库工程、电站进水口、环库路等永久工程前期开挖剥离料,进行废物利用和堰体填筑,实现围堰填筑料零成本开采,还缩短了上述永久工程的弃渣平均运距约2公里,通过优化设计和永临结合,实现了围堰施工的降本增效。

目前,鲁山抽蓄上水库工程年度度汛目标进展良好,其中杏树沟围堰全断面填筑完成,花园沟围堰已完成约80%的填筑量,2号沟围堰已完成约65%的填筑量,预计将先后于4月22日、4月28日全断面填筑完成,提前实现预期防洪度汛目标。
