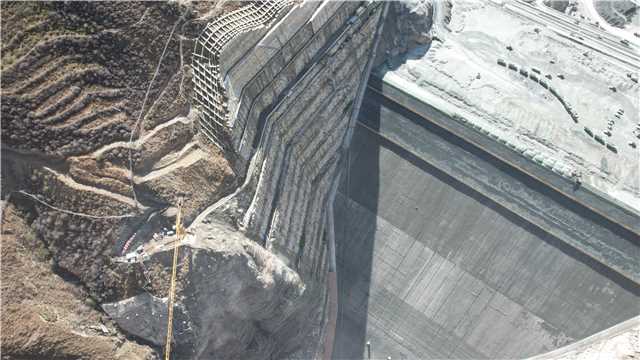

5月6日,水电十二局承建的世界最高混凝土面板堆石坝——拉哇水电站大坝工程面板混凝土426米溜槽垂直运输试验成功,为一期面板混凝土浇筑奠定坚实基础。 拉哇水电站是国家“十四五”重点规划的九大清洁能源基地之一——金沙江上游清洁能源基地的重要组成部分,最大坝高239米,坝顶高程2709米,为目前世界最高混凝土面板堆石坝。混凝土面板顶部坡比为11.456,混凝土面板共118块,浇筑方量约8万立方米,共分三期施工。按照预期,大坝将于7月份填筑到顶,为保证2580米高程以下大坝沉降稳定,将一期面板混凝土浇筑时间调整到9月份,混凝土垂直运输距离约410米,为国内最长。 为验证混凝土垂直运输可行性,采用底宽40厘米~45厘米、深度34厘米、单节长2米的不锈钢溜槽沿趾板搭设长度426米垂直运输通道,面板混凝土采用低热低碱水泥、VF防裂剂和玄武岩纤维等材料拌制,卸料口坍落度控制在50毫米。经过试验验证,常态混凝土在溜槽中和易性保持稳定、无离析,混凝土约16分钟输送到底部,坍落度损失10毫米~20毫米,入仓混凝土和易性满足浇筑要求。 下一步,拉哇项目部将持续发扬“艰苦不怕吃苦、缺氧不缺精神、海拔高境界更高”的高原水电建设精神,以更加饱满的热情、更加昂扬的斗志和更加务实的作风,推动世界最高混凝土面板堆石坝按期填筑到顶,为实现电站提前投产发电目标作出新的更大贡献。
