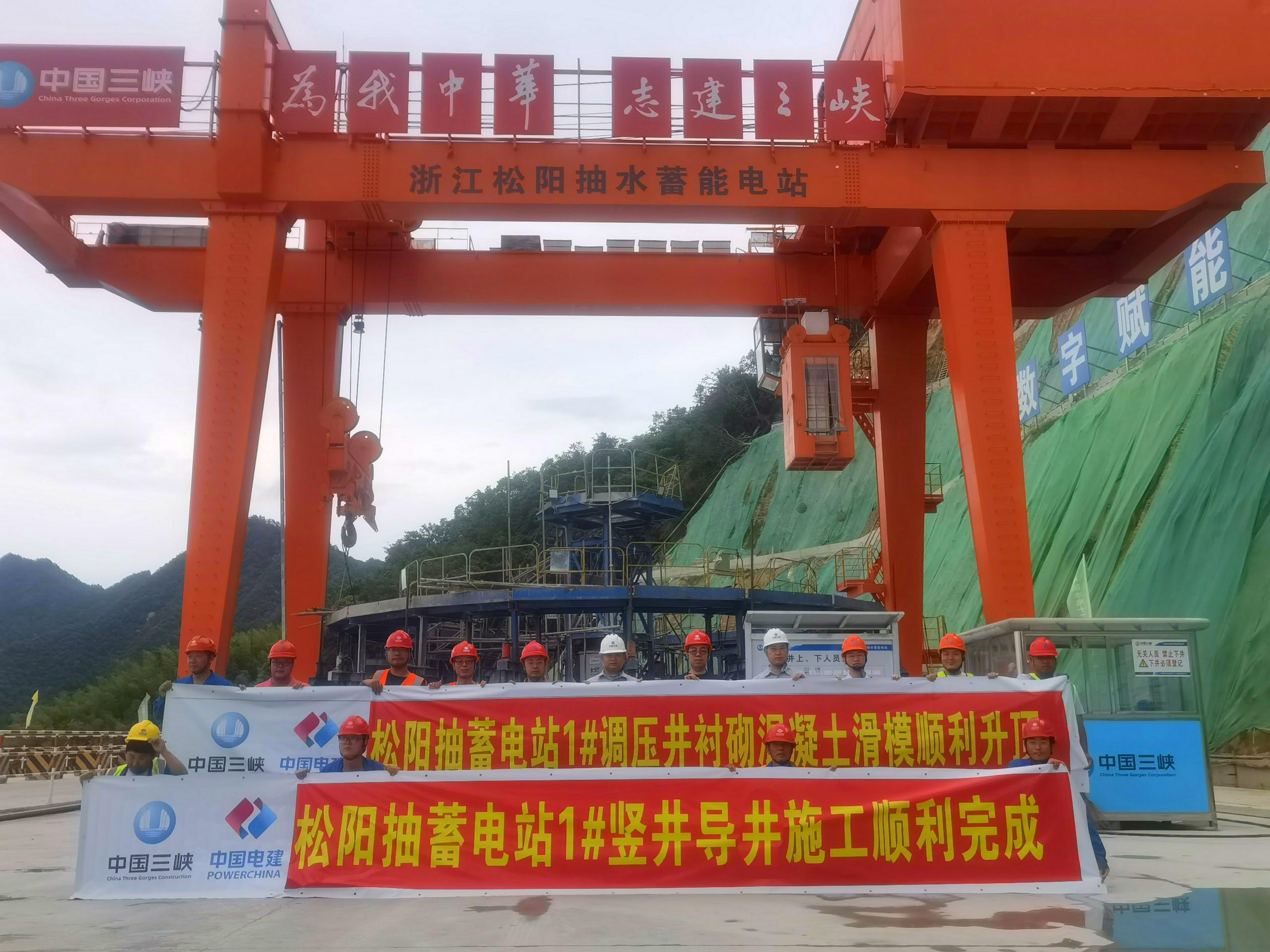

6月22日,由水电十二局承建的松阳抽蓄电站上水库1#引水调压井混凝土衬砌滑模台车顺利升顶、1#引水竖井导井顺利贯通,年度两大重要节点目标同步提前实现,为VBE(智能竖井掘进机,行业首台套设备)提前进场、引水系统施工提供有力保障,为松阳抽蓄项目建设按下“加速键”。 1#引水调压井井身混凝土滑膜衬砌长度89.5米,引水调压井开挖直径15.6米,衬砌后直径14.0米,混凝土浇筑体量大、质量要求高。项目部自滑模设计、制作开始高度重视、科学组织、提前策划,在项目部全体成员不懈努力下,滑膜衬砌施工用时17天,提前13天完成1#调压井衬砌滑模施工。 1#引水竖井全长529米,是国内抽蓄行业最深竖井,在公司的指导和统筹下,项目部充分发挥公司在行业内优势,历时66天完成1#引水竖井导井(定向钻机导孔、扩孔及反井钻机反拉)施工,导孔偏斜率仅0.216‰(精度达到行业领先水平),先导孔最大日进尺85.59米、导井反拉最大日进尺33.76米,以高效施工效率刷新同类工程进度纪录,为工程建设树立了技术与效率的双重标杆。 1#引水调压井井身滑模衬砌及1#引水竖井导井施工的顺利完成,为后续竖井掘进机及电站蓄水发电夯实了基础。
|
|||||
