基层动态
|
|||||
|
|||||
|

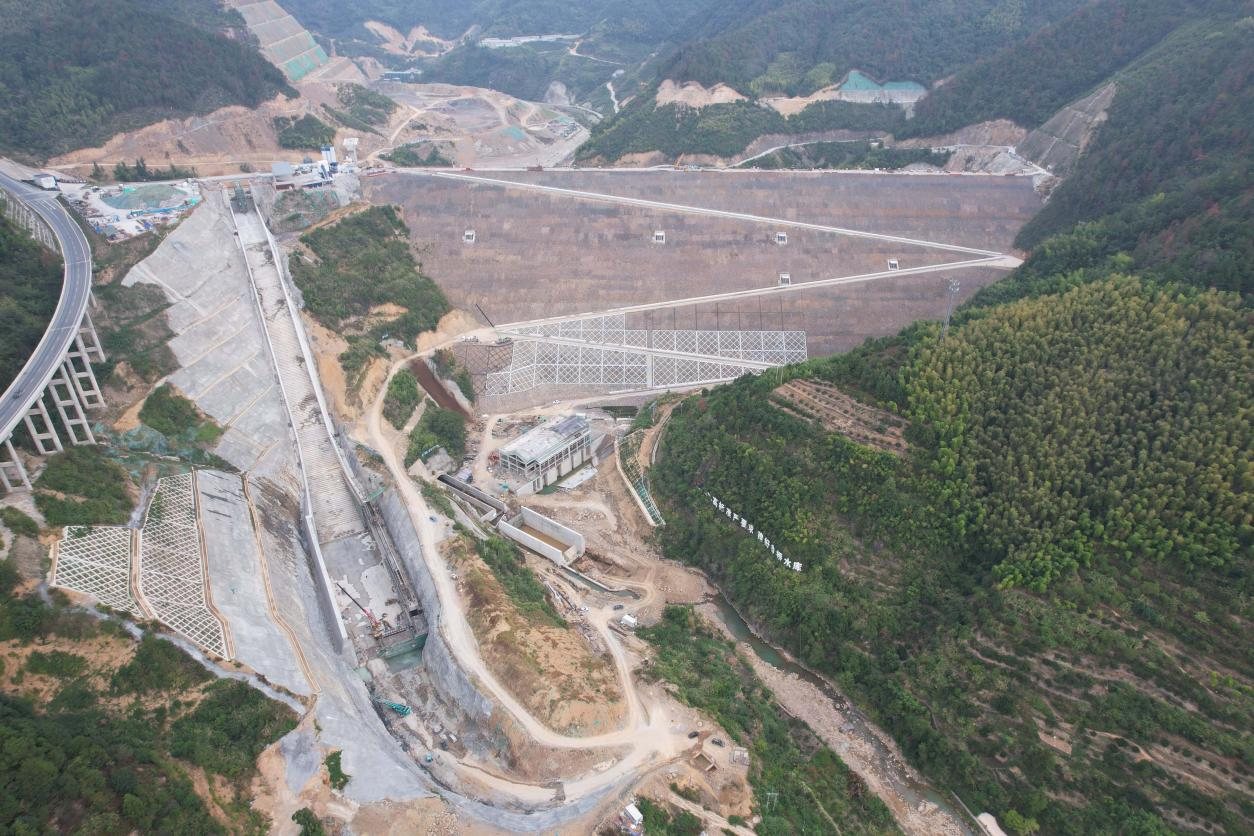

10月26日,寺桥水库工程发电厂房主体结构顺利封顶,标志着发电厂房建设从土建施工转入机电安装阶段,为顺利实现按期投产发电目标奠定了坚实基础。 作为柯城区首座以防洪、灌溉和改善生态环境为主兼顾发电的中型水库,寺桥水库总投资23.5亿元,总库容3589万立方米,配套建设的电站总装机容量达8000千瓦。发电厂房作为水库能源转换的核心枢纽,采用“一洞四机”的布置方式,厂区由主机段、安装间、尾水渠等构成。电站厂房机组段及安装间段总长53.0米,总宽度26.5米,分为地上两层与地下一层。发电厂房主体采用混凝土框架结构,最高高程为EL181.95米。 发电厂房主体结构施工历时8个月,期间不仅面临大坝填筑、面板浇筑、溢洪道建设等多工序交叉作业的复杂挑战,还成功经受两次度汛考验。为高效推进工程,项目部统筹全局、科学施策,创新采用 “平行作业、多面推进” 施工模式,有效破解交叉施工难题,保障各工序衔接顺畅。同时坚持 “质量与安全两手抓”,一方面多次组织专题会议,围绕施工工艺优化、原材料质量管控、模板支撑体系搭建、混凝土浇筑振捣等关键环节精准部署,以严苛标准落实施工质量与作业规范;另一方面通过定期安全检查、人员安全交底、规范脚手架搭设、实时隐患整改筑牢安全防线,实现施工期间安全事故“零发生”的目标。 下一步,寺桥水库项目部将持续压实安全责任,以更高标准、更严要求推进后续建设工作,全力保障各项建设任务按计划有序推进,确保工程早日发挥综合效益。
|
|||||
