【工程通讯】青田深壑藏“心脏”,侨乡蓄电惠浙瓯
——记于青田抽蓄项目地下厂房Ⅰ层提前42天开挖完成之际
来源:第二工程公司 作者:金砚芳 摄影作者:金砚芳、沈天乐、宣文明、李佳浒 时间:2025年12月2日 文字大小:【

11月20日,浙南群山间,随着最后一茬爆破的轰鸣声精准落定,岩渣清运工作有序收尾,由中国水利水电第十二工程局有限公司承建的浙江青田抽水蓄能电站地下厂房工程迎来里程碑式突破—主副厂房第Ⅰ层开挖较合同计划提前42天全面完成!

这一关键节点的超前实现,不仅标志着电站建设从“地下攻坚”阶段正式迈入“结构成型”新阶段,更以实打实的“十二局速度”为电站首台机组发电目标筑牢根基,尽显水电十二局在抽水蓄能领域深耕多年的专业实力与央企品牌担当。

浙江青田抽水蓄能电站是浙江省“十四五”能源发展规划的重点项目,更是全省“千项万亿”工程的重要组成部分,承载着国家能源战略与区域发展使命。电站建成投运后,将主要承担华东电网调峰、填谷、调频、调相及紧急事故备用等核心任务,成为区域电网安全稳定运行的“稳定器”,以及风电、光伏等新能源消纳的“调节器”,为浙江省能源结构向清洁化、低碳化转型,如期实现“双碳”目标提供硬核支撑。

高效履约跑出建设“加速度”

浙江青田抽水蓄能电站项目依托中国电建联合体推进,致力于将项目打造为抽水蓄能电站EPC总承包模式的典范工程。作为国家一等大(1)型工程,青田抽蓄电站总装机1200兆瓦,枢纽含上下水库、输水系统、地下厂房等建筑,其中上水库正常蓄水位560米、死水位524米,下水库正常蓄水位112米、死水位84米,上下水库调节库容均达929万立方米,具备高效的日调节能力。

2025年7月,水电十二局中标青田抽蓄电站地下厂房工程,随即以“时不我待、只争朝夕”的劲头迅速进入战斗状态。中标仅一个月时间,项目团队便完成了人员设备调集、爆破备案及多工作面筹备等全流程前期工作,用高效的组织能力为工程开工按下“快进键”。

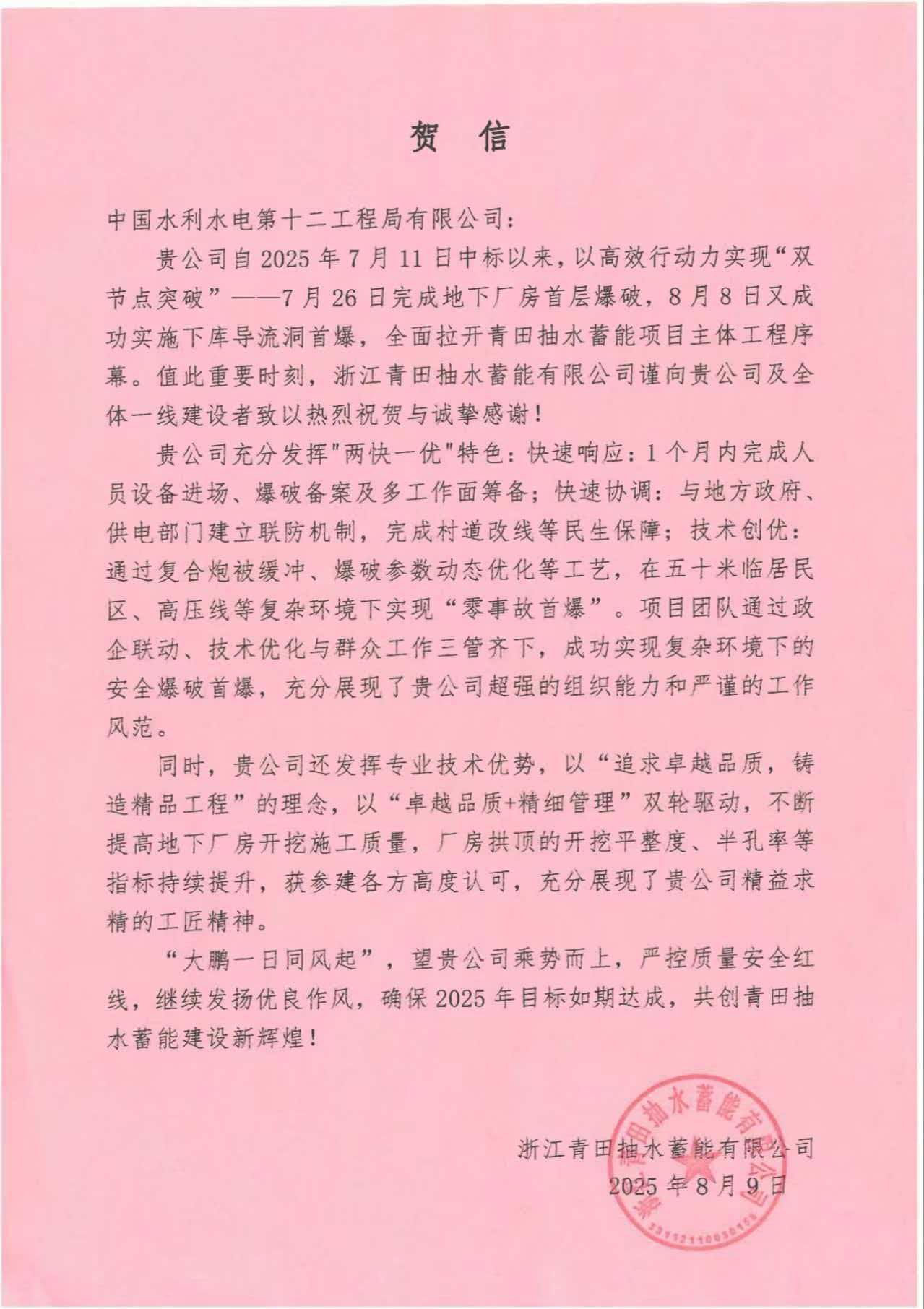

7月26日,地下厂房“镜面爆破”成功实施,实现“首爆即优、起步即标杆”;8月8日,下库导流洞首爆顺利完成,全面拉开主体工程建设序幕—短短十余天内实现“双节点突破”,这一亮眼成绩不仅让业主单位浙江青田抽水蓄能有限公司专门发来贺信点赞,更印证了水电十二局“快速响应、快速协调、技术创优”的“两快一优”特色。

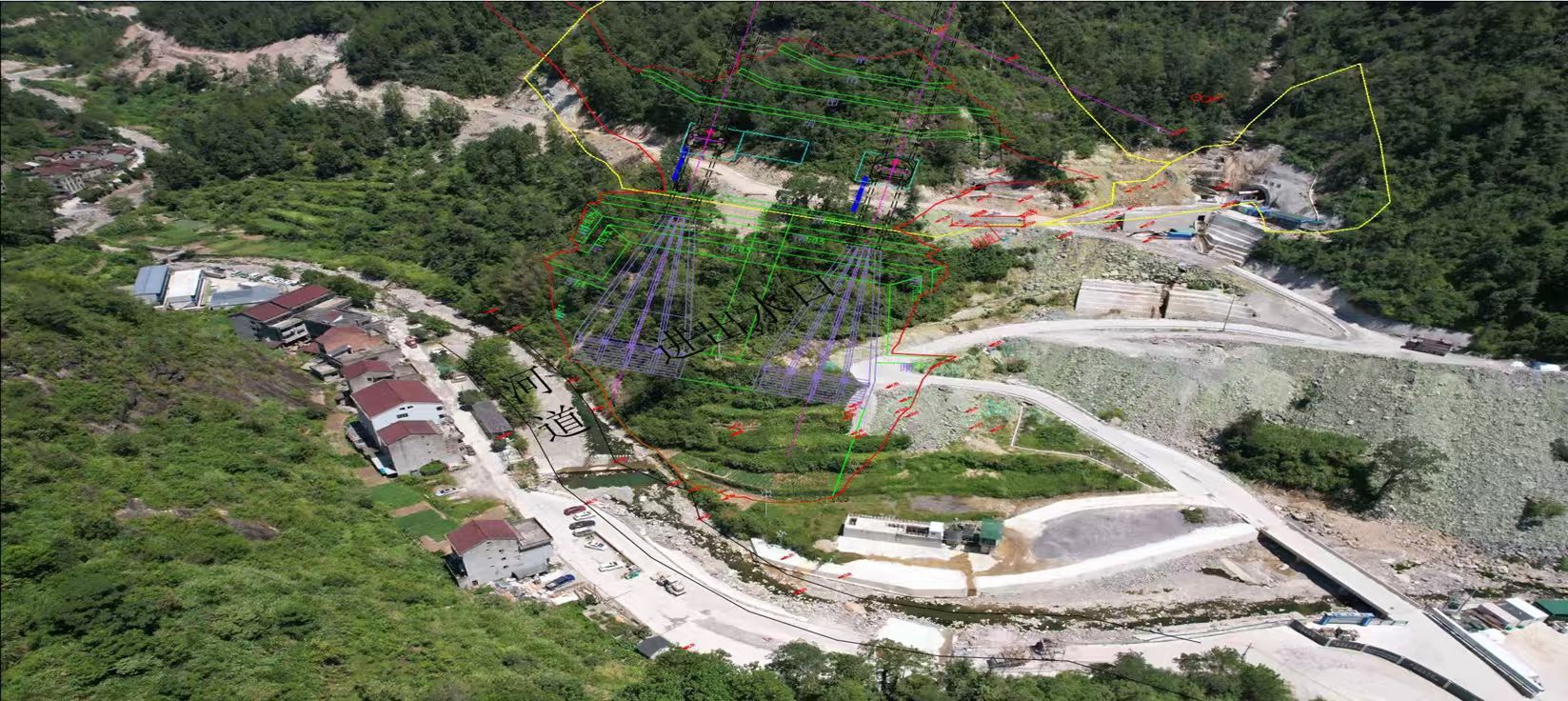

面对长178米、宽24.5米、高58.85米的巨型地下洞室开挖任务,项目部始终坚守“安全为先、质量为本、效率为要”的原则,创新采用“中导洞先行、两侧分层扩挖”的精细化工法,配套投入三臂凿岩台车、湿喷机械手等先进施工装备,构建起“科学决策-高效执行-全程监督”的管理闭环。

从爆破参数的精准测算,到岩渣清运的有序调度,再到各工作面的协同配合,每一个环节都做到环环相扣、无缝衔接,最终实现主副厂房第Ⅰ层开挖提前42天完工,将“十二局速度”镌刻在青田抽蓄的建设现场。

毫米级管控筑牢质量“生命线”

速度的背后,是对质量的极致追求。水电十二局深知抽水蓄能电站地下工程“差之毫厘,谬以千里”,因此将技术创新与工艺优化贯穿施工全过程,以“十二局标准”打造精细施工新标杆。

在爆破施工环节,项目团队先开展多轮爆破工艺试验,反复校准钻孔精度,最终将钻孔误差控制在30毫米以内,半孔率稳定保持在90%以上,炮孔利用率高达95%,实现对超欠挖的毫米级管控。这意味着每一个炮孔的位置、深度、角度都精准可控,既减少了岩体损伤,又降低了后续支护成本,更保障了洞室结构安全。

面对浙南复杂的地质条件,项目团队成立地质预报专项小组,运用地质雷达开展超前探测,提前研判岩体走向、裂隙分布等地质情况,做到“研判精准、支护及时”。在支护阶段,摒弃传统单一支护方式,创新采用“锚杆+钢筋网+纳米粗纤维喷混凝土”联合支护体系,并实施动态设计——针对不良地质段及时调整支护参数,确保洞室始终处于稳定状态。

从开挖到支护,从工艺到管理,项目实现了安全“零隐患”、质量“零缺陷”的双零目标。

复杂环境下实现施工“零扰动”

青田抽蓄电站项目地处侨乡,项目部积极参与青田县打造新世代“枫桥经验”侨乡版治理品牌活动,践行“防风险、护平安、保稳定、促发展”。施工区域临近居民区、高压线等,爆破施工稍有不慎便可能影响周边群众生活、危及电力设施安全,这成为项目推进过程中的一大挑战。

水电十二局始终将社会责任扛在肩上,以“十二局担当”破解复杂环境施工难题。为降低爆破影响,团队创新采用复合炮被防护技术,通过多层缓冲材料减少爆破冲击波与飞石风险;同时建立爆破参数动态优化机制,根据不同施工段的环境特点调整炸药用量、起爆方式,最大限度降低振动影响。

此外,项目主动与地方政府、供电部门建立联防联控机制,提前沟通施工计划,妥善完成村道改线等民生工程,既保障施工顺利推进,又维护了周边群众的切身利益。

从 7 月首爆到 11 月主副厂房第Ⅰ层开挖完工,项目在复杂环境下实现了爆破“零事故”、施工“零投诉”,用实际行动诠释了“诚信、担当、共赢、感恩”的企业精神,也让央企的责任与温度深入人心。

从浙南群山间的攻坚突破,到华东清洁能源版图的蓝图落地,水电十二局正以专业能力与央企担当,为青田抽蓄电站建设注入源源不断的动力。未来,水电十二局将在抽水蓄能赛道上持续发力,为国家绿色能源建设贡献更多智慧与力量。
