中兴110千伏输变电隧道工程(一期)1-2区间盾构隧道顺利贯通
来源:基础设施公司 作者:赵定魁 摄影作者:赵定魁 时间:2026年3月23日 文字大小:【

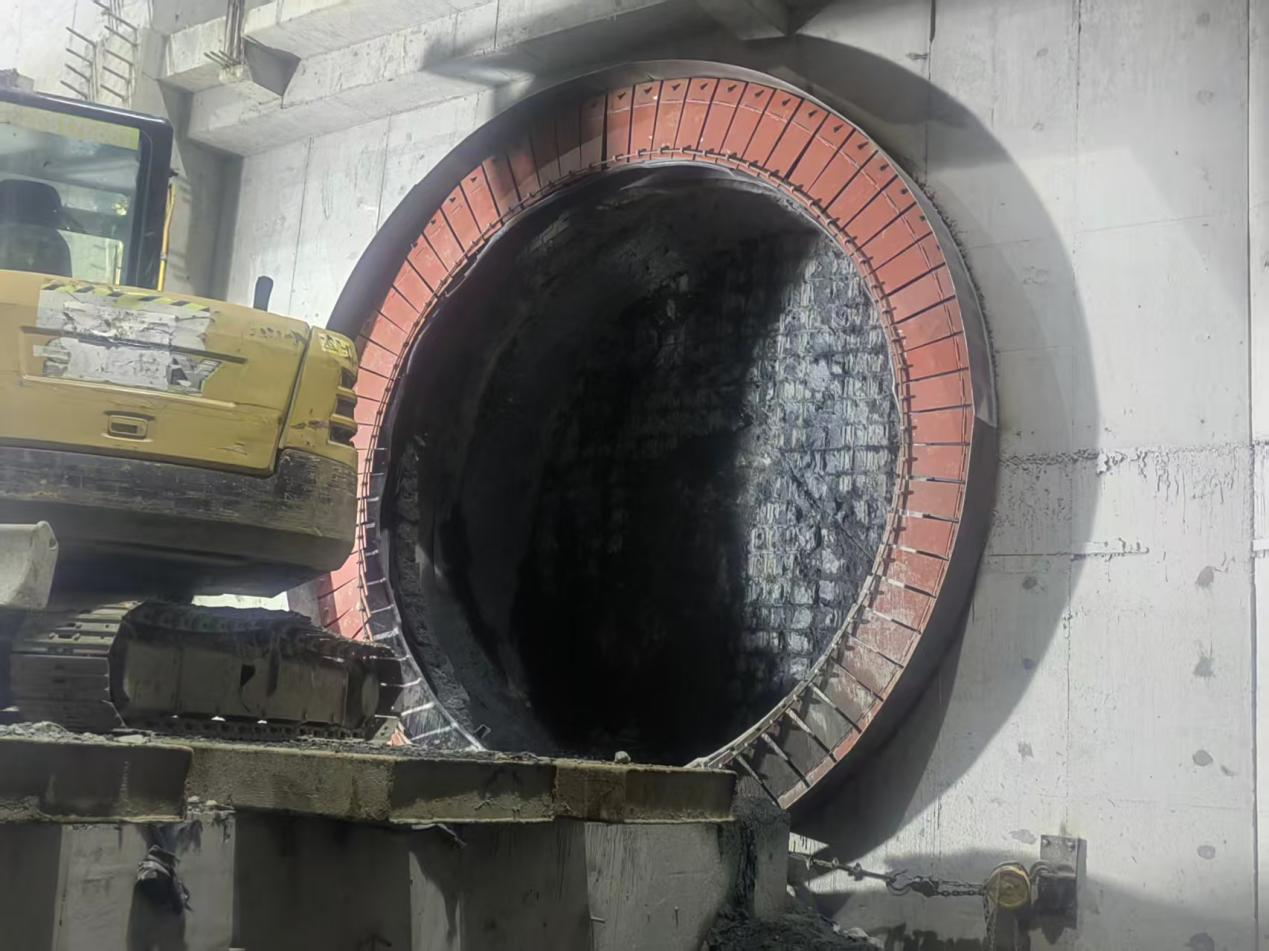

3月18日,随着盾构机盾尾刷平稳推出隧道,由水电十二局承建的中兴110千伏输变电隧道工程(一期)1-2区间盾构隧道实现全线贯通,标志着项目建设取得决定性胜利,为全线如期投运奠定了坚实基础。

1-2区间盾构段是项目施工风险最高、地质条件最为复杂的区段。隧道沿线依次穿越已开通运营的地铁6号线、时代高架、永久河,以及滨江最大的污水排放倒虹井等一系列重要建(构)筑物。施工区域位于城市核心区,地下管线纵横交错,对地表沉降控制及盾构掘进精度均提出极高要求。

面对重重挑战,项目部坚持“方案先行、技术引领”。盾构始发前,项目团队提前策划,针对沿线风险点逐一编制专项施工方案和应急预案,先后组织召开多次专家咨询论证会,确保方案科学可行、风险可控。盾构掘进施工阶段,项目部严格落实24小时领导带班值守制度,技术人员全程实时监控盾构机掘进参数,结合实时监测数据动态调整掘进速度、土压平衡及注浆量。通过“动态调控、精准注浆”等措施,盾构机平稳穿越倒虹井、地铁6号线、时代高架等重要建(构)筑物,地铁线路的最终沉降量控制在2毫米以内,远超设计要求的沉降控制标准,实现了对既有运营线路“零干扰、零影响”的预定目标。

后续,项目部将迅速转入隧道内部机电安装施工阶段,有序开展电缆支架安装、细水雾系统布设等精细化施工作业,确保每一道工序都经得起检验。同时,将持续做好周边地表监测等工作,巩固既有施工成果,为工程后续机电安装及按期投运提供坚实保障。
