基层动态
|
|||||
|
|||||
|

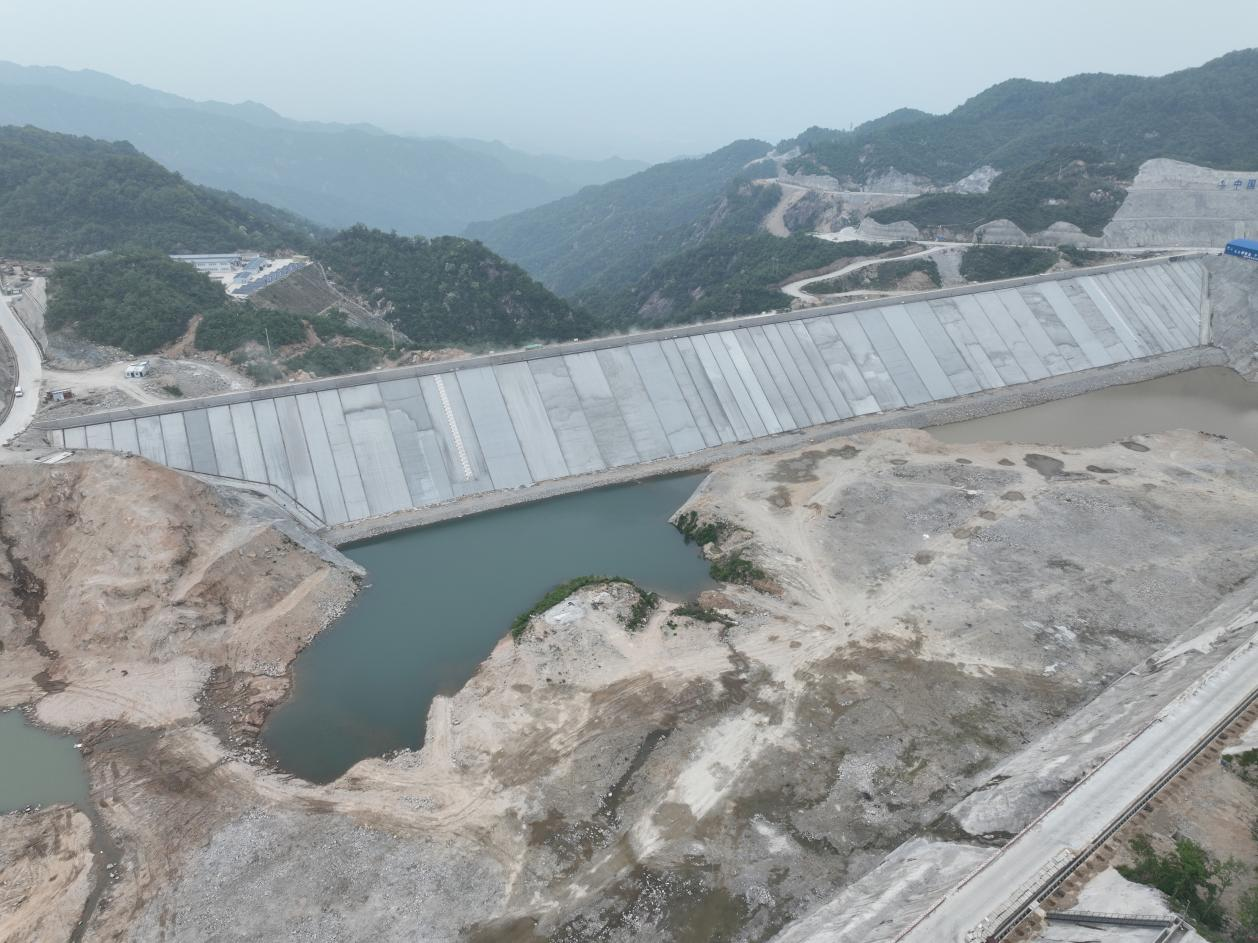

近日,河南鲁山抽水蓄能电站上水库大坝防浪墙施工顺利收官。这一关键节点的完成,为电站后续下闸蓄水及机组投产发电奠定了坚实基础,标志着上水库主体工程建设取得重要突破。 河南鲁山抽水蓄能电站位于河南省平顶山市鲁山县,是河南省重点清洁能源工程、国家能源布局重点项目,总装机容量120万千瓦。上水库大坝为混凝土面板堆石坝,坝顶轴线长630米。本次完工的防浪墙为C30钢筋混凝土结构,沿坝顶全线贯通,总长度630米,墙高4.3米、宽0.4米,累计浇筑混凝土2346.3立方米,绑扎钢筋387吨,是保障水库蓄水安全、抵御风浪侵袭的关键设施。 施工过程中,项目团队针对防浪墙线性精度要求高、混凝土防裂难度大、高空作业风险高等难题,提前编制专项方案,采用分段流水作业模式,严格把控钢筋绑扎、模板支护、混凝土浇筑、振捣、养护等全流程工艺,并落实第三方质量检测与全过程安全旁站监管。历经90天连续奋战,防浪墙施工任务顺利完成。经检测,墙体线性顺直,混凝土强度、防渗性能等指标均优于设计规范要求。 防浪墙的完工进一步完善了上水库大坝的挡水、防渗、抗浪功能,可有效抵御极端天气下的风浪冲击,提升大坝运行安全性与稳定性。目前,电站工程建设已进入冲刺收尾阶段,上水库填筑、混凝土面板施工等核心工程均已完成既定目标,各项后续工作稳步推进。 下一步,项目部将继续紧盯工程建设目标,全力推进后续工作,确保电站早日建成投产,助力区域清洁能源高质量发展。
|
|||||
| 【打印】【关闭】 |
|||||
